Managementul riscurilor
In decursul procesului de dezvoltare de software, evaluarea riscurilor este esential pentru a fi pregatit pentru potentiale probleme ce pot aparea. O consecinta logica a evaluarii riscurilor este o strategie de prevenire a riscurilor care in principiu va analiza si planifica pasi de rezolvare a potentialelor probleme. Procedura de management al riscurilor are ca scop descrierea de pasi obligatorii ce trebuiesc efectuati pentru a minimiza impactul problemelor neanticipate.
Procesul de management al riscurilor defvineste pasii ce trebuiesc urmati pentru identificarea, categorisirea si prioritizarea, definirea planurilor de minimizare a riscurilor, monitorizarea si urmarirea riscurilor.
In cazul riscului de depasirea a bugetului alocat, managerul financiar aloca bugetul si programeaza intalniri periodice cu managerul de operatiuni in care se va discuta statusul bugetului.Daca este identificat un risc la acest nivel acesta va fi comunicat si managerului de proiect.
Managerul de proiect are urmatoarele responsabilitati:
Participa la procesele de Evaluarea riscurilor(RA) si Raspunsurile la riscuri(R), imbunatateste/actualizeaza/aproba documentele RA si R.
Identificarea riscurilor folosind documentul "Chestionar de evaluare a riscurilor" (RA) completat astfel incat sa contina riscurile de pe proiectul in cauza.
Gruparea riscurilor in categorii folosind documentul RA.
Managerul de proiect si/sau Managerul de calitate pot crea categorii aditionale daca proiectul o cere.
Pentru fiecare risc identificat, evaluarea risucrilor in termeni de probabilitate de intamplare (Risk probability) si efecte asupra obiectivelor proiectului in cazul in care evenimentul de risc se intampla (Risk Severity = Impact Score). Aceste informatii vor fi folosite pentru a prioritiza riscurile folosind criterile si limitele stabilite.
Riscurile care satisfac criterile vor fi introduse in documentul "Raspunsuri la riscuri" (R)
Aceste riscuri vor fi ierahizate.
Pentru fiecare risc din documentul R care este deasupra limitei acceptate se vor efectua urmatoarele actiuni:
Acest plan este aprobat de catre Managerul de operatiuni.
Documentarea datelor si actiunilor efectuate pentru a minimiza riscul
Stabilirea de recenzii sistemtice si programarea lor in programariloe proiectului, asigurarea urmatoarelor examinari:
Procesul de management al riscuriloe porneste de obicei la inceputul proiectlui. Dupa ce procesul incepe, riscurile sunt monitorizate si sunt efectuate actiuni de prevenire conform documentului de Raspunsuri la Riscuri. In cazuri speciale, daca specificatiile/arhitectura/scopul proiectului s-au schimbat mult dupa ultima evaluare a riscului se poate completa un nou document de tipul Chestionar de evaluare a riscurilor.
Orice document care furnizeaza informatii despre posibile riscuri este considerat o intrare.

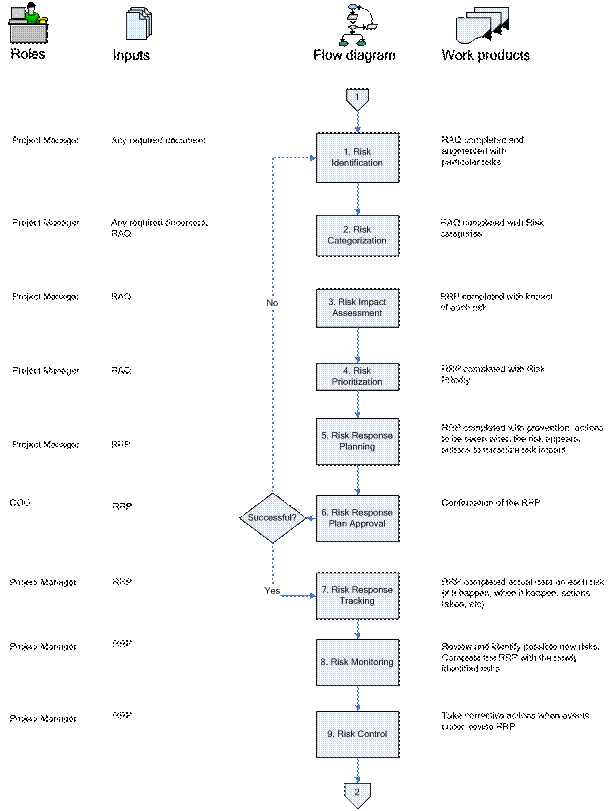

Urmatoarea diagrama arata fluxul actiunilor impreuna cu intrarile si iesirile pentru fiecare actiune. Prima coloana arata rolurile si responsabilitatile.
Acest proces este continuu si este revizuit pe intreaga durata a proiectului.
Criteriul de iesire este terminarea proiectului.
