Afaceri | Agricultura | Economie | Management | Marketing | Protectia muncii | |
Transporturi |
Analiza cost-beneficiu se realizeaza pentru identificarea solutiei optime de finantare a investitiei “STATIA 400 kV STALPU”
Trecerea la tensiunea de 400 kV a statiei 220/110/20 kV Stalpu se datoreaza necesitatii evacuarii din zona Dobrogea a puterii produse de centralele electrice eoliene din zona Dobrogea pe axul Cernavoda-Gura Ialomitei-Stalpu-Teleajen – Brazi
Lucrarile de trecere la 400 kV a statiei Stalpu, sunt subordonate conceptiei Transelectrica prevazuta in „Conceptia generala privind strategia conducerii la distanta a statiilor electrice”.
Principalele directii pentru lucrarile din cadrul statiilor electrice, in conformitate cu politica Transelectrica, se refera la:
montarea de echipamente primare si secundare de nivel tehnologic avansat, cu un raport ridicat performante/costuri de achizitie – exploatare – mentenanta si indicatori de fiabilitate adecvati unui inalt grad de siguranta in functionare;
integrarea/implementarea unui sistem de comanda – control – protectie performant, unitar, numeric, integrat, redundant, configurabil de la distanta;
coordonarea cu proiectul de reabilitare a sistemului de transport, precum si cu lucrarile de retehnologizare, RK, RC, mentenanta si orice alte proiecte conexe.
Lucrarea de realizare se va desfasura pe perioada a 30 luni calendaristice, in cazul in care rezulta ca eficienta din punct de vedere economic. Perioada analizata este 01.02.2012 – 30.08.201
Statia 220/110/20 kV Stalpu asigura in SEN, interfata intre retelele de transport si retelele de distributie, facilitand transferul energiei electrice dintre cele doua retele. Trecerea la nivelul de tensiune 400 kV a statiei 220/110/20 kV Stalpu reprezinta o investitie necesara pentru a evacua puterea produsa de centralele eoliene pe LEA Cernavoda-Stalpu si LEA Cernavoda-Gura Ialomitei-Stalpu, asigurand astfel transferul energiei electrice catre alte zone ale RET.
Varianta fara investitie presupune nerealizarea investitiei si ca urmare o serie de implicatii negative la nivelul SEN.
Ca si implicatie negativa optiunea fara investitie, va conduce la imposibilitatea evacuarii in sigurata a energiei electrice produse de centralele eoliene din zona Dobrogea.
Varianta cu investitie presupune proiectarea, si realizarea lucrarilor de trecere la tensiunea de 400 kV a statiei Stalpu.
Diferentierea in cadrul optiunii 2 se va face in functie de modul de finantare al proiectului. Se va analiza investitia finantata prin credit bancar si prin credit furnizor, cu realizarea obiectivelor de trecere la 400 kV a statiei Stalpu.
Optiunile enumerate mai sus se diferentiaza si din punct de vedere al impactului exercitat asupra societatii si mediului. Astfel, in faza de exploatare, producerea energiei electrice din grupuri generatoare eoliene are loc practic fara emisii de GES (gaze cu efect de sera), in timp ce in varianta fara proiect la nivel de sistem energetic la activitatea de producere a energiei electrice se produc emisii de SO2, NOx, pulberi, CO2, N2O si CH
Impacturile asupra societatii si mediului ale diferitelor filiere de producere a energiei electrice au constituit unul dintre rezultatele proiectului ExternE (Externalities of Energy) al Comisiei Europene, asa cum este prezentat in tabelul urmator.
Tabelul 1- Externalitatile producerii energiei electrice pe filiere energetice
Filiera energetica |
Externalitati totale (EUR/MWh) |
||
Valoare minima |
Valoare de referinta |
Valoare maxima |
|
Lignit/carbune energetic |
20 |
50 |
150 |
Gaz natural |
10 |
20 |
40 |
Pacura |
30 |
50 |
110 |
Nuclear |
2 |
3 |
7 |
Hidro |
0,3 |
1 |
10 |
Biomasa |
3 |
20 |
50 |
Eolian |
0,5 |
1 |
2,5 |
Solar (fotovoltaic) |
|
6 |
|
Sursa: Results of ExternE (Figures of the National Implementation phase) http://www.externe.info/
Se observa valorile mici ale externalitatilor energiei electrice eoliene, fata de cele ale energiei electrice produse prin arderea combustibililor fosili (carbune, pacura, gaz natural).
Devine astfel evidenta intaietatea variantei cu investitie din punctul de vedere al beneficiilor aduse societatii si mediului, din evitarea daunelor induse de producerea de emisii de GES.
In concluzie, varianta cu investitie este varianta cea mai viabila.
Analiza financiara se va dezvolta in baza evaluarii costurilor si veniturilor incrementale, calculate ca diferenta intre cele doua optiuni prezentate mai sus.
A. Conturul de analiza
Pentru a avea o imagine de ansamblu asupra impactului pe care realizarea investitiei „Statia 400 kV Stalpu” il are la nivelul activitatii societatii s-a considerat ca si contur de analiza instalatiile din statia 400 kV Stalpu, celula de 110 kV si transformatorul 250 MVA, 400/110/20 kV.
In vederea determinarii veniturilor generate de acesta investitie s-a extins conturul de analiza la nivelul intregii investitii necesare de a fi realizata, pe axul Cernavoda-Gura Ialomitei-Stalpu-Teleajen – Brazi, si anume:
doua celule noi de LEA in statia de 400 kV Cernavoda, inclusiv cele doua bobine de compensare;
extinderea statiei 400 kV Gura Ialomitei cu doua celule GIS;
o celula de 400 kV, o celula de 110 kV, transformator 400/110 kV, 400 MVA in statia Teleajen;
o celula 400 kV in statia Brazi;
LEA 400 kV d.c. Cernavoda – Gura Ialomitei – Stalpu;
trecerea la 400 kV a arterei Stalpu – Teleajen – Brazi.
B. Date de intrare
S-au considerat ca date de intrare puterea maxima totala din centralelor eoliene din zona Dobrogea, care va fi tranzitata prin intermediul stattiei Stalpu, tariful de transport al energiei electrice, timpul generarii puterii maxime totale, etc.
S-au folosit urmatoarele valori pentru datele economice cu caracter general:
rata de actualizare – 10%/an
durata de studiu – 20 ani
moneda – EURO
valorile considerate nu contin TVA.
In acord cu practica actuala pentru evaluarea eficientei economice a investitiilor, s-au utilizat criteriile VNA, RIR, Ip si DRA.
a. Venitul net actualizat (VNA)
unde:
Vt - beneficiul anual obtinut in urma realizarii investitiei
It - investitia anuala
Ct - cheltuieli anuale de exploatare
D - durata de studiu
a - rata de actualizare.
VNA reprezinta intr-o forma sintetica eficienta intrinseca a investitiei analizate, pentru o perioada de studiu considerata si o rata de actualizare aleasa.
Conditia pentru acceptarea investitiei este VNA > 0.
b. Rata interna de rentabilitate (RIR)
Reprezinta rata de actualizare pentru care, pe durata de studiu considerata, venitul net actualizat este nul (VNA = 0)
unde Vt, It, Ct si D au semnificatiile de mai sus.
Rata interna de rentabilitate (RIR) indica in ce masura investitia este profitabila fata de rate mai mari de actualizare decat rata aleasa in calcul.
Conditia necesara pentru acceptarea investitiei este RIR > a= 10 %/an.
c. Indicele de profitabilitate (Ip)
Reprezinta raportul dintre suma beneficiilor si suma tuturor cheltuielilor, actualizate pe durata de studiu.
unde: Vt, It, Ct si a au semnificatiile de mai sus.
Conditia pentru acceptarea investitiei este ca Ip > 1.
d. Durata de recuperare actualizata (DRA)
Reprezinta durata pentru care, cu rata de actualizare aleasa, venitul net actualizat are valoarea zero (VNA = 0)
(7.3)
unde: Vt, It, Ct si a au semnificatiile de mai sus.
Durata de recuperare actualizata (DRA) exprima capacitatea obiectivului de a restitui capitalul investit pentru realizarea sa din beneficiile obtinute prin exploatare, cu considerarea valorii in timp a banilor (a actualizarii), respectiv numarul de ani in care acestea egaleaza valoarea investitiei.
Conditia pentru acceptarea investitiei este ca DRA < 10 ani.
Asa cum s-a precizat anterior, s-au estimat costurile si beneficiile ce se obtin prin implementarea prezentului proiect, fata de situatia actuala. Beneficiile si cheltuielile mentionate se obtin integral dupa realizarea completa a investitiei.
Toate aceste diferente intre situatia actuala si cea obtinuta in urma implementarii prezentului proiects-au estimat, dupa cum urmeaza:
In mod uzual, se obisnuieste in cadrul unor asemenea analize, ca aceasta categorie de costuri sa se exprime procentual fata de valoarea investitiei.
Pentru scenariul de baza, s-a considerat un nivel anual de 1% din valoarea investitiei.
3.2.2. Venituri obtinute datorita transportului energiei produse de CEE
Pentru a avea o imagine de ansamblu asupra beneficiilor pe care le aduce transportul energiei produse de centralele eoliene, trebuie sa consideram ansamblul investitiilor necesare in SEN datorita racordarii acestor centrale pe axul Cernavoda-Gura Ialomitei-Stalpu-Teleajen – Brazi. Pentru usurarea calcului am raportat valoarea investitiei necesare pentru statia 400 kV Stalpu la valoarea necesara ansamblului investitiilor ce se realizeaza cu scopul evacuarii in siguranta a energiei produse de centralele eoliene din Dobrogea.
Ca venit aferent pentru statia Stalpu am considerat acelasi procent din venitul total rezultat din transportul energiei evacuate de centralele eoiliene din zona Dobrogea pe axul Cernavoda-Gura Ialomitei-Stalpu-Teleajen – Brazi , ca si procentul rezultat din raportarea valorii investitiei in statia Stalpu la ansamblul investitiilor totale. Pentru calcularea venitului s-au considerat urmatoarele valori:
tariful mediu de transport al energiei electrice 4,03 Euro/MWh,
putere maxima 1051 MW,
timpul puterii maxime 4500 h/an.
Considerind ca an de incepere a lucrarilor anul 1, valoarea acestui venit ajunge la 2,83 mil. EURO/an, la nivelul anului 3.
3.2.3. Stabilirea necesarului de finanțare și identificarea surselor de finanțare a proiectului
Considerand conditiile specifice de derulare a investitiei, necesarul de finanțare al proiectului din surse proprii este limitat de conditiile economice actuale. Prin urmare s-au cautat si alte variante de finantare a investitiei, care sa acopere valoarea intregii investitii. Orizontul de analiza se rezuma la cele 30 luni pentru activitati de proiectare, autorizare, achizitia echipamentelor si instalatiilor si activitatile de constructii-montaj propriu-zise.
S-au identificat urmatoarele surse disponibile pentru acoperirea necesarului de finanțare:
Varianta 1 - Surse de finatare proprii. Aceasta varianta a fost prezentata in cadrul SF-ului predat anterior;
Varianta 2 - Surse de finantare prin credit comercial bancar (prezentarea valorilor numerice specifice creditului bancar se va face cu culoarea albastru);
Varianta 3 - Surse de finantare prin credit furnizor (prezentarea valorilor numerice specifice creditului furnizor se va face cu culoarea rosu).
A. VarIANTA 2 - Surse de finantare prin credit comercial bancar
Schema de finanțare propusa de Transelectrica, prezinta caracteristica prezentei costurilor financiare cu dobanzile, costuri pe care le induce angajarea unui imprumut cu o banca comerciala, ale carui conditii de finantare sunt prezentate in tabelul urmator.
Tabel 2- Conditiile de finantare ale creditului bancar de investitii
Indicator |
UM |
Valoare |
Suma imprumutata |
EUR |
1329.260 |
Dobanda |
|
10% |
Durata de rambursare |
ani |
5 |
Perioada de gratie |
ani |
2,5 (durata constructiei) |
Pentru creditul mentionat mai sus, a fost calculat un cost al creditului egal cu valorea intregii investitii, din care 3.482.297 EURO dobanzi pe perioada constructiei.
B. VARIANTA 3 - Surse de finantare prin credit FURNIZOR dit furnizor
Creditul furnizor reprezinta
modalitatea prin care furnizorul livreaza cumparatorului marfa
cu plata amanata (pe credit), pe baza imprumutului in bani pe care il
primeste de la o banca, pe o perioada determinata, cu plata
dobanzii convenite.
Este o finantare bancara post livrare. Procedural, cumparatorul
va rambursa creditul conform ratelor si scadentelor, convenite cu
furnizorul, direct bancii care a imprumutat furnizorul.
Schema de finanțare propusa de Transelectrica, prezinta caracteristica prezentei costurilor financiare cu dobanzile, costuri pe care le induce angajarea unui imprumut cu un furnizor de servicii/echipamente, ale carui conditii de finantare sunt prezentate in tabelul urmator.
Tabel 3- Conditiile de finantare ale creditului furnizor de investitii
Indicator |
UM |
Valoare |
Suma imprumutata |
EUR |
1329.260 |
Dobanda |
|
13 |
Durata rambursare |
ani |
3 |
Perioada de gratie |
ani |
2,5 (durata constructiei) |
Pentru creditul mentionat mai sus, a fost calculat un cost al creditului egal cu valorea intregi investitii din care 526.986 EURO dobanzi pe perioada constructiei.

In Tabelul 4 este prezentata analiza financiara in conditiile finantarii din credit comercial bancar sau credit furnizor, pe perioada de analiza, cu considerarea elementelor descrise anterior. Pentru scenariul de baza, s-au obtinut urmatoarele valori (Tabel 5) ale indicatorilor din criteriile precizate mai sus:
Tabel 5- Indicatori eficienta financiara
Indicator financiar |
UM |
Credit Bancar |
Credit Furnizor |
|
VNA |
mil. Euro |
7,24 |
5,88 |
|
RIR |
%/an |
27,75 |
19,18 |
|
Ip |
|
1,24 |
1,22 |
|
DRA |
ani |
9,8 |
11,1 |
Valorile acestor indicatori demonstreaza ca investitia analizata este eficienta din punct de vedere financiar si ca se poate promova in varianta de finantare cu credit bancar.
Varianta de finantare cu credit bancar prezinta indicatori financiari mai buni datorita conditiilor de creditare mai bune (dobanda mai mica).
Dupa cum se poate remarca din valorile de mai sus varianta fezabila din punct de vedere financiar este cea cu credit bancar. Pentru aceste valori aferente variantei 2 – credit bancar si variantei 3 – credit furnizor se va realiza si analiza de senzitivitate.
S-a analizat finantarea investitiei din surse de finantare bazate pe credit bancar/furnizor, prin urmare nu mai este necesara o analiza economica. Analiza economica pentru varianta de finantare din surse proprii s-a realizat in cap. 4 al SF-ului predat anterior.
Analiza de senzitivitate investigheaza comportamentul indicatorilor de fezabilitate ai proiectului la variația factorilor de influența semnificativi, in vederea asistarii decidentului prin furnizarea de informații asupra sensibilitații proiectului de investiții la variatia factorilor externi.
Dezvoltarea analizei de senzitivitate comporta parcurgerea urmatoarelor etape:
o prima etapa consta in identificarea din varietatea datelor de intrare a factorilor cheie cu influența decisiva asupra fezabilitații proiectului;
pentru factorii de influența identificați se investigheaza care este evoluția indicatorilor de fezabilitate ai proiectului la variația factorilor intr-o marja prestabilita;
Marja de analiza pentru factorii de influența a fost stabilita diferit dupa cum se poate observa in Tabelul 6.
Din masa eterogena a datelor de intrare utilizate pentru dezvoltarea analizei financiare au fost identificate 4 variabile care prin magnitudinea lor influențeaza nivelul costurilor și respectiv al veniturilor incrementale ale proiectului de investiții analizat:
valoarea investitiei;
rata de actualizare
rata dobanzii aferente creditului bancar/furnizor;
costul energiei electrice transportate;
Tabelul 6 - Variatia factorilor de influenta
Factori de influenta |
Evolutie descendenta |
Valoare de baza |
Evolutie ascendenta |
Valoarea investitiei [mil. Euro]±10% |
12,89 |
14,33 |
15,76 |
Rata de actualizare [%] |
8% |
10% |
12% |
Rata dobanzii aferente creditului bancar furnizor |
8%/11% |
10%/13% |
12%/15% |
Costul energiei electrice transportate [euro/MWh]±20% |
3,22 |
4,03 |
4,83 |
Nota: valoare 1/valoare 2 = valoare pentru credit bancar/valoare pentru credit furnizor
Variatiile indicatorilor economici pentru cele doua variante de finantare (credit bancar/credit furnizor) sunt prezentate in tabelele si figurile de mai jos.
Tabelul 7- Variatia VNA, RIR, Ip, DRA in raport cu variatia investitiei
Investitia |
VNA |
RIR |
Ip |
DRA |
12,89 |
8,87 7,64 |
39,22 24,07 |
1,32 1,30 |
7,7 9,5 |
14,33 |
7,24 5,88 |
27,75 19,18 |
1,24 1,22 |
9,8 11,1 |
15,76 |
5,61 4,12 |
21,18/15,62 |
1,17 1,15 |
11,3 13 |
Nota: valoare 1/valoare 2 = valoare pentru credit bancar/valoare pentru credit furnizor

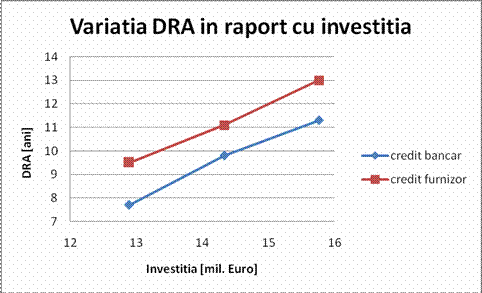

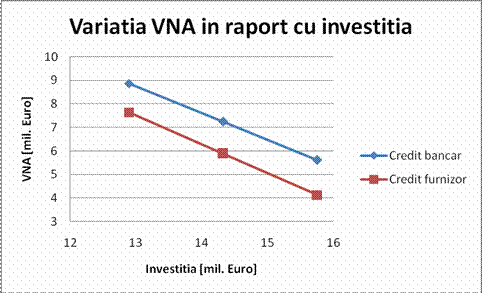

Figura 1- Variatia VNA in raport cu variatia investitiei
Figura 2- Variatia DRA in raport cu variatia investitiei
Tabelul 8- Variatia VNA, RIR, Ip, DRA in raport cu variatia ratei de actualizare
Rata de actualizare [%] |
VNA |
RIR |
Ip |
DRA |
8% |
9,59 8,38 |
27,75 19,18 |
1,30 1,28 |
9,6 10,5 |
10% |
7,24 5,88 |
27,75 19,18 |
1,24 1,22 |
9,8 11,1 |
12% |
5,45 3,96 |
27,75 19,18 |
1,18 1,16 |
10,0 11,8 |
Nota: valoare 1/valoare 2 = valoare pentru credit bancar/valoare pentru credit furnizor

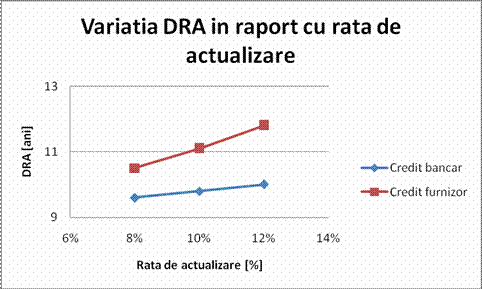

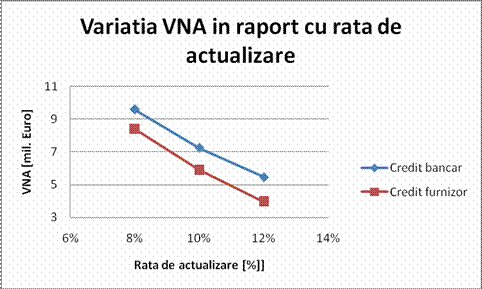

Figura 3- Variatia VNA in raport cu variatia ratei de actualizare
Figura 4- Variatia DRA in raport cu variatia ratei de actualizare
Tabelul 9- Variatia VNA, RIR, Ip, DRA in raport cu dobanda
Dobanda anuala [%] |
VNA [mil. Euro] |
RIR [%] |
Ip |
DRA [ani] |
8%/11% |
8,37 6,82 |
38,83 22,0 |
1,28 1,26 |
6,5 10,2 |
10% 13% |
7,24 5,88 |
27,75 19,18 |
1,24 1,22 |
9,8 11,1 |
12% 15 % |
6,11 4,94 |
22,14 16,97 |
1,19 1,18 |
11,2 12,1 |
Nota: valoare 1/valoare 2 = valoare pentru credit bancar/valoare pentru credit furnizor

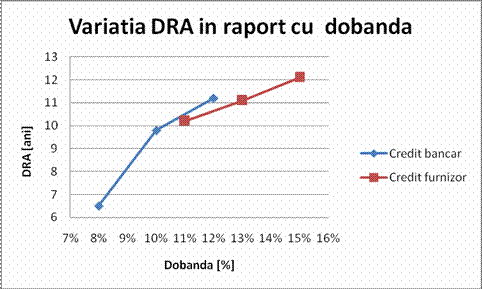

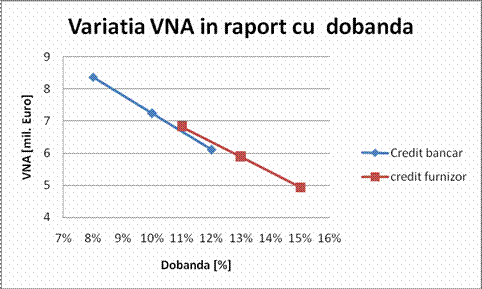

Figura 5- Variatia VNA in raport cu variatia dobanzi
Figura 6- Variatia DRA in raport cu variatia dobanzi
Tabelul 10- Variatia VNA, RIR, Ip, DRA in raport cu tariful de transport al energiei
Tariful de transport al energiei [Euro/MWh] |
VNA [mil. Euro] |
RIR [%] |
Ip |
DRA [ani] |
3,22 |
2,43 1,07 |
14,81 11,55 |
1,08 1,06 |
14,4 17,2 |
4,03 |
7,24 5,88 |
27,75 19,18 |
1,24 1,22 |
9,8 11,1 |
4,83 |
11,79/10,43 |
52,13/28,23 |
1,39 1,36 |
5,4 8,6 |
Nota: valoare 1/valoare 2 = valoare pentru credit bancar/valoare pentru credit furnizor

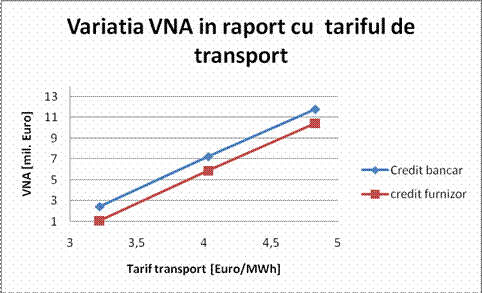

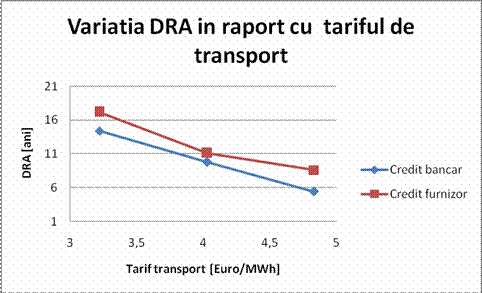

Figura 7- Variatia VNA in raport cu variatia tarifului de transport al energiei electrice
Figura 8- Variatia DRA in raport cu variatia tarifului de transport al energiei electrice
Dupa cum se observa din datele de mai sus la variatia principalilor factori alesi pentru analiza de sensitivitate investitia este predispusa la a depasi perioada de 10 ani, ca si durata de recuperare, dar mentinandu-se rentabila din puct de vedere al veniturilor. Aceasta depasire a perioadei de 10 ani ca si durata de recuperare se manifesta in urmatoarele situatii:
cresterea valorii investitiei cu 10%;
cresterea dobanzilor la 12%, respectiv 15%;
scaderea tarifului de transport cu 20%
Avand in vedere situatia economica actuala, situatiile prezentate mai sus nu sunt susceptibile sa apara.
Dobanzile oferite de banci au o tendinta descrescatoare in general datorita lipsei cererii de credite, preturile de realizare a investitilor scad datorita scaderii pretului echipamentelor, iar pretul de transport al energie a avut o evolutie crescatoare in ultimii ani si aceasta tendinta se va mentine.
In concluzie investitia este predispusa sa isi imbunatateasca indicatorii financiari.
Avand in vedere cele precizate mai sus si faptul ca situatia aprobarilor pentru racordarea noilor surse regenerabile actualizata de operatorul de transport la 003.2011, impune dezvoltari importante ale RET, in special in zona de sud est a SEN. Verificarile la etapa 2014 privind dimensionarea RET in regim de dimensionare (Contracte de racordare 6340 MW) au demonstrat necesitatea devansarii realizarii unor artere prevazute pentru 2019 in Planul de perspectiva a RET 2010- 2019.
Astfel, au rezultat necesare in etapa 2014 a urmatoarelor elemente:
LEA 400 kV d.c. CNE Cernavoda – Gura Ialomitei – Stalpu impreuna cu trecerea la 400 kV a arterei Stalpu – Teleajen – Brazi;
LEA 400 kV d.c. Smardan – Gutinas.
In Anexa 3 sunt prezentate circulatiile de puteri in RET la etapa 2014 cu intaririle necesare pentru asigurarea evacuarii puterii produse de CEE ca si contracte de racordare, in conditii de siguranta (criteriul N-1 satisfacut). Se constata incarcari peste puterile naturale pe majoritatea LEA 400 kV din Dobrogea.
LEA d.c. 400 kV Cernavoda –Gura Ialomitei - Stalpu propusa initial pentru evacuarea puterii produse de unitatile 3 si 4 din CNE Cernavoda va fi necesara (nu si suficienta) pentru evacuarea puterii produse de CEE care detin contract de racordare in zona Dobrogea.
